一、项目概况与应用需求

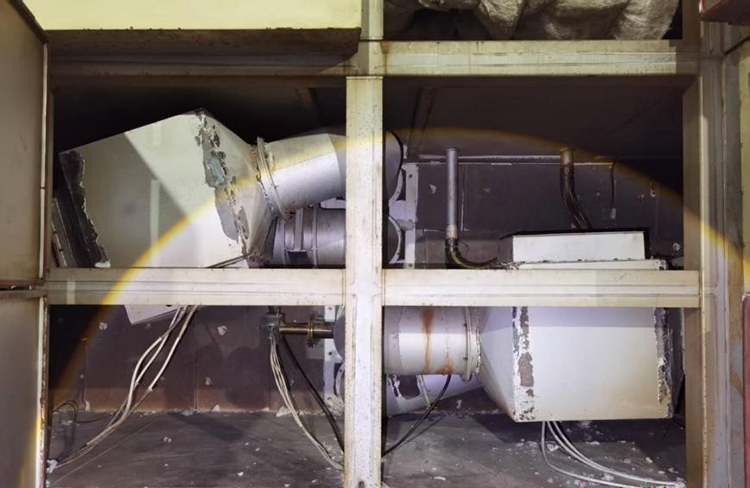

整套共计10 组风箱,管道运行温度160‑300℃。现场痛点:风箱内部弯头、异形管件集中,传统保温棉现场敷设难度大,拼接缝隙多易出现跑热、漏热,同时存在棉层沉降、粉尘脱落。

二、现场施工实施

志盛威华技术工程师驻场全程进行技术指导,把控每道关键工序:

1、基材打磨:对管道基体进行打磨除锈,对已完工打磨部位复核粗糙度,不足部位重新处理,保障涂层附着基础。

2、9月1日:薄涂一层金属过渡,第一道薄喷 ZS‑1 涂料,干膜 50‑60μm,自然条件下养护过夜,首层涂层附着力完好,无起皮、脱落。

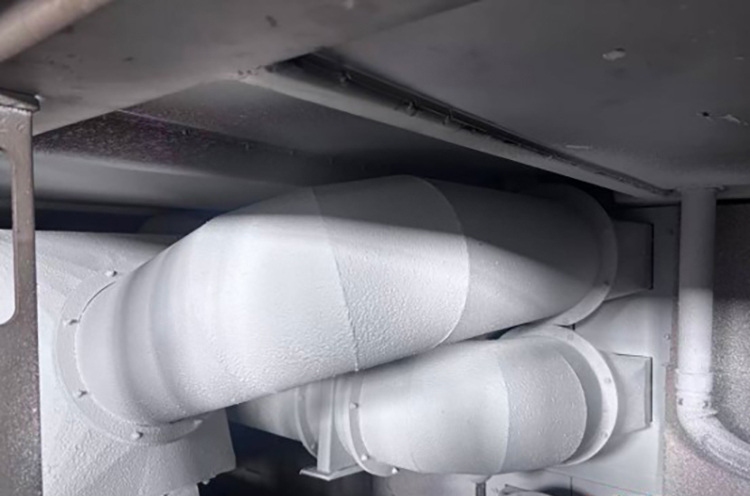

3、9月2 日:分层多道喷涂,配合陶瓷绳缠绕加固,涂层厚度达到 6‑8mm;针对风箱内部空间狭小、异形管件多的客观条件,调整喷涂手法,尽可能保证涂层覆盖完整。

4、9月3日:继续分层喷涂加固,局部重点区域涂层达到 10‑15mm;采用可控低温升温方式辅助涂层固化,同时严格执行作业断电制度,保障现场施工安全。

三、升温性能测试

300℃管内温度下热电偶实测数据

说明:受现场风箱半密闭通风条件限制,涂层局部固化条件受限,如果改善现场通风、严格执行分层薄涂工艺,均匀达到设计膜厚,外壁降温效果可进一步提升。
